根据编制的建设预算
施工图和施工细节、合同、设计变更、材料替代等
建设预算编制要求
一套施工图应编制成施工预算,并按规定的标准表格准确填写【见附表《钢结构制作安装工程施工预算工程量统计表》和《钢结构制造与安装工程施工预算工程量计算公式"]
钢结构工程量计算规则
1、根据施工图生产钢结构 所示尺寸以吨计算,不扣除孔和修边的重量。焊条、铆钉、螺栓等重量已计入配额,不再单独计算。计算不规则或多边形钢板的重量时,最长边乘以最大宽度的矩形面积。
2、 厂房钢结构的实心腹板柱、吊车梁、H型钢按施工图所示尺寸计算,腹板和翼缘宽度按加法计算距离图中所示尺寸的每边 25mm。
3、车间钢结构制动梁的生产数量包括制动梁、制动桁架和制动板的重量。
4、车间钢结构墙架的生产数量包括墙架柱、墙架梁和连接柱构件的重量(山墙防风桁架除外)。
5、车间钢结构钢柱的生产数量包括牛腿和附在钢柱上的悬臂梁的重量。
6、车间钢结构轨道的施工量。只计算履带本身的重量,不包括履带垫、压板、斜垫、夹板和连接角钢的重量。
7、生产车间钢结构铁栏杆,重量按工业车间平台、操作台钢栏杆尺寸计算(民用建筑铁栏杆为不包含在此项目中)。
8、 钢制漏斗产量。金属漏斗尺寸按布置图尺寸以吨计算,不扣除人孔、检查孔、清扫孔的面积。长方形按图分片,圆形按图展开大小,按钢板宽度计算。每个截面按上开孔长度(圆形型上开孔长度分段展开)和钢板宽度计算,按矩形计算,附在漏斗上的型钢为并入漏斗的重量中。
9、各种钢制门五金和铁件【包括合页、门轴、门栓、插销等】的重量不单独计算;滑动钢门和防护门的滑轨和滑轮 应包括额外的重量。
10、钢结构安装(含运输)量等于钢结构工程量,不单独计算所需螺栓、焊条等重量。
11、钢结构高强螺栓和剪力钉按套计算。
关于如何编制钢结构施工预算的注意事项
根据钢结构施工预算的编制依据、编制要求、工程量计算规则和计算结果,准确地一一填写钢结构件名称、构件位置、构件编号、材料、施工图(或详细图纸)图纸编号、单位、数量、单位重量、总重量(包括钢板、型钢、钢管重量)备注等,完成施工预算编制。
工作量统计尽量使用EXCEL表格计算,尽量使用公式方便数据修改。元件的单位重量保留小数点后3位,重量为整数。同类型的数据应尽可能保持一致,并右对齐。
工程量统计应根据不同的结构形式进行设计,原理简单易懂。
钢结构构件统计常规公式:

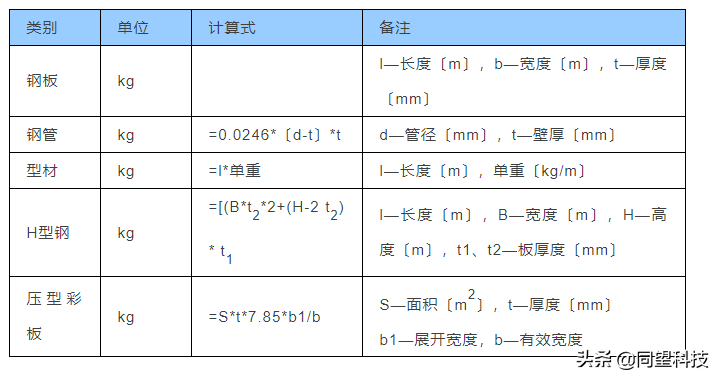

钢型材的单件重量,请查阅相关五金手册或建材手册。
高强螺栓统计中应增加摩擦系数实验次数。
根据高强螺栓的施工工艺要求,高强螺栓的安装应采用安装螺栓临时固定。因此,在提出材料方案时,应按各种高强度螺栓数量的1/3报告相同规格的安装螺栓。
钢管格构柱和管桁架从管芯到管芯按图中所示尺寸计算。
在计算压制彩钢板的重量时,应按彩钢板的展开宽度计算,即压制彩钢板的有效面积乘以膨胀系数来计算彩钢板的重量。按理论压色板的重量应该加上漆膜的重量钢结构厂房设计费,但根据经验数据,由于板材的厚度基本上是负公差,所以漆膜的重量可以忽略不计在计算它的重量时。

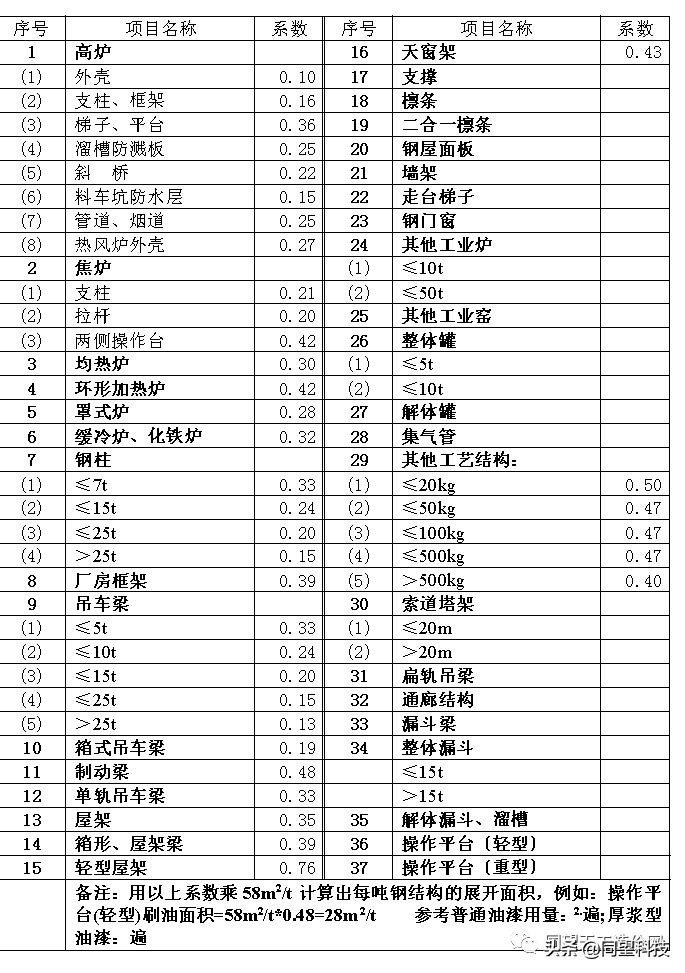

钢结构漆按下表经验数据计算,构件外面积也可计算。
涂漆除锈量系数
根据钢结构施工预算编制材料计划

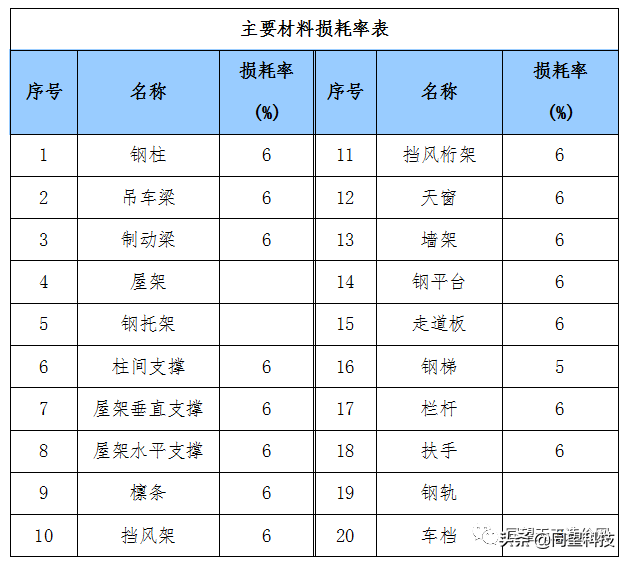

根据钢结构施工预算工程量统计情况编制材料计划,按钢结构施工预算工程量加材料消耗量编制。材料损失率

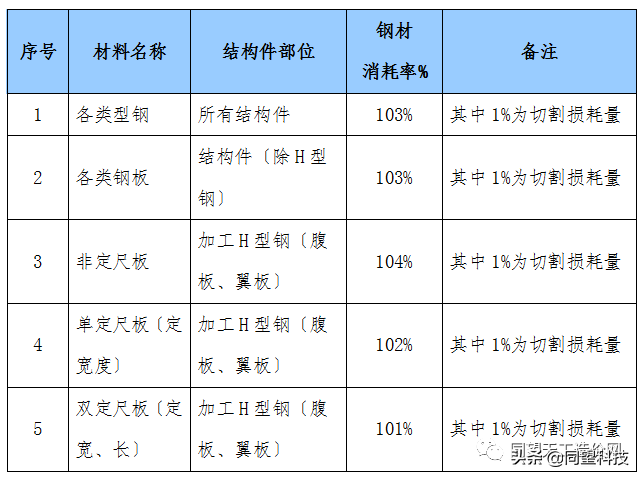

钢材用量按材料种类如下表:
编制钢结构施工备料计划
1、施工预算计算结果表明,工程量不是材料计划的全部内容,需要根据施工的具体内容和要求准备材料。
2、根据施工预算和钢损情况编制备料计划,明确施工预算与材料计划的关系。
3、尚未编制建设预算。备料计划应按物资部门规定的应急释放通道方法进行,施工预算应在施工图到达后10日内报送。
钢结构建筑材料需求计划编制
根据总的备料计划、工期和进度,分阶段分批编制物料需求计划。 .
1、 施工图预算:操作人员在对施工图中计算的工程量进行定价后编制施工图预算。施工图预算是确定工程收益的依据。
2、施工预算:由施工人员根据施工图和运营管理部门规定的形式计算出来的项目实物量清单,以满足编制材料计划或指导施工的需要。现场施工组织是确定项目费用的依据。
3、施工预算与施工图预算对比:管理人员根据施工图计算的工程量,必须与施工人员根据施工图计算的量进行仔细、仔细的对比及时检查纠正,确保收入大于支出钢结构厂房设计费,力求利润最大化。材料部人员根据施工预算材料数量采购材料。
